如需涂装的地面处于层,并且地下水位较高,则混凝土底层应作防水处理,避免地下水上升形成的蒸汽顶起地坪涂层而引起起泡、起壳等不良现象。
此道工序完成后,检查无漏涂并且必须在底涂实干后(夏季4~8小时,冬季8~12小时)方可进行下道工序。

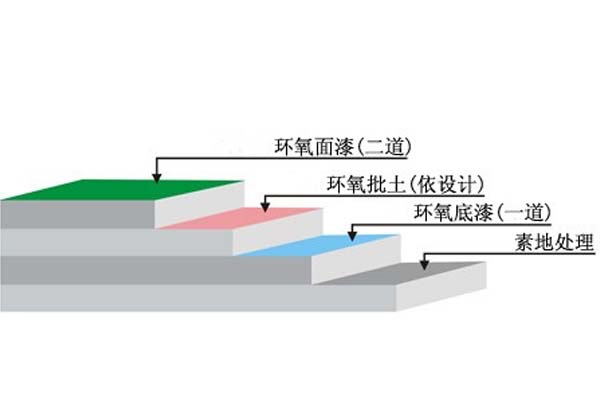

三、施工剖面图
四、环氧树脂平涂地坪(技术指标)
试 验 项 目
参 数 指 标
干燥时间
(小时)
表干h
≤6
实干d
≤24
粘接强度,MPa
≥2
邵氏硬度
≥80
耐冲击性,Kg.cm
50 通过
柔韧性
1mm 通过
耐磨性(700g/500r,失重,g)
≤0.02
抗压强度,MPa
≥70
拉伸强度, MPa
≥7
弯曲强度,MPa
≥6
耐10%硫酸
56天 无变化
耐10%氢氧化钠
56天 无变化
耐NaCl,5%
56天 无变化
耐汽油,120#
56天 无变化
耐润滑油
56天 无变化
